浙江永嘉抽水蓄能電站廠房巖錨梁首倉混凝土開盤

來源:一公司作者:汪振和 攝影:汪振和 時間:2024-08-13 字體:[ ]

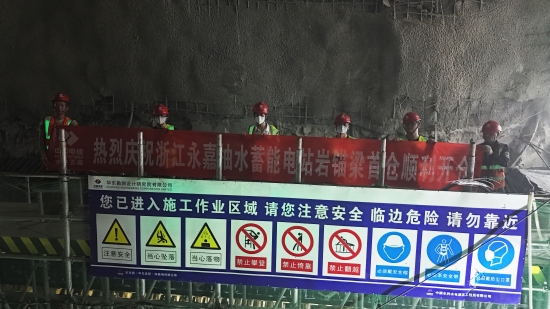

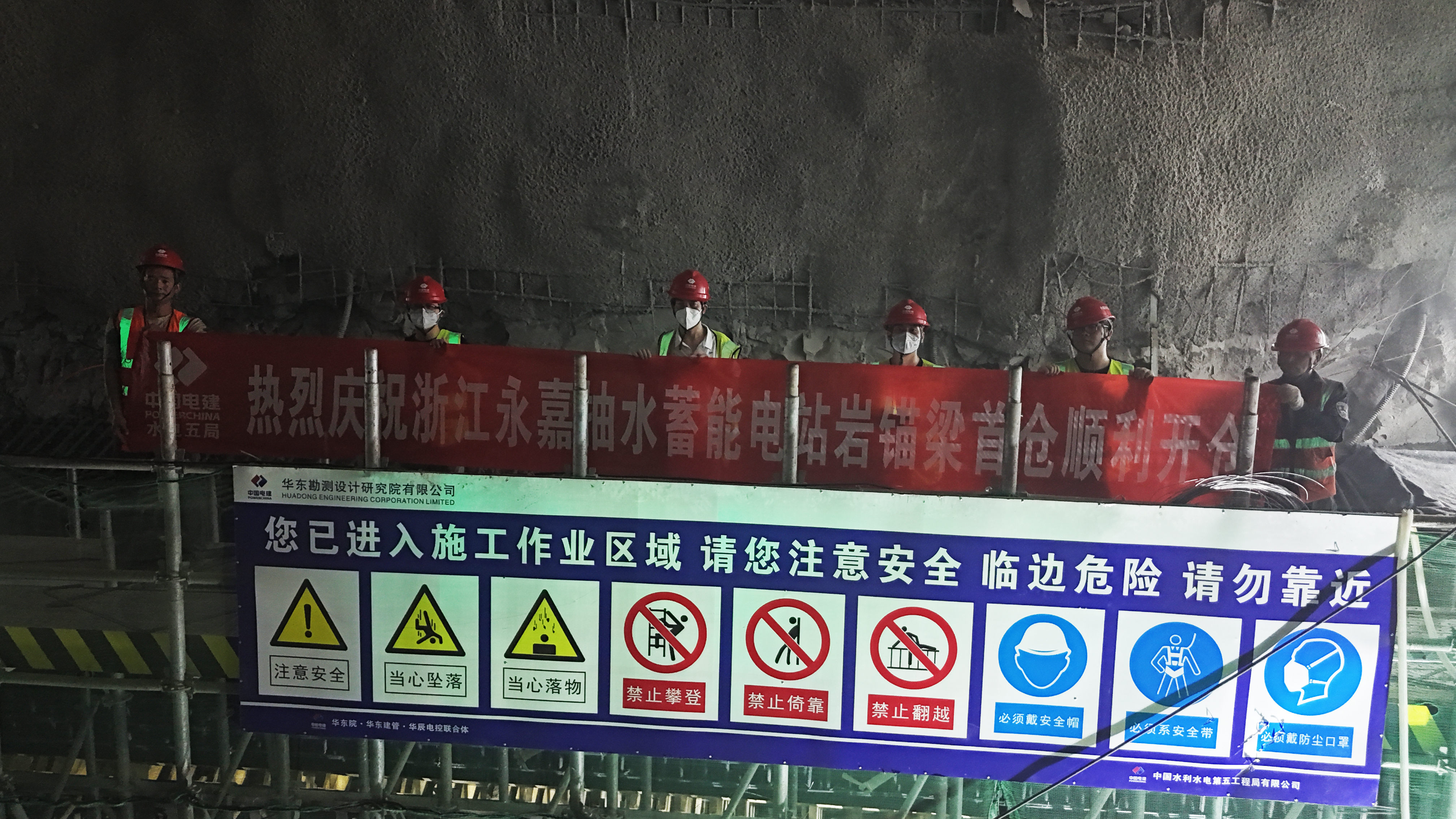

8月12日,浙江永嘉抽水蓄能電站廠房巖錨梁(巖壁吊車梁)首倉混凝土澆筑完成,標志著這一關鍵性基礎結構初步成型,為后續施工鋪設了堅實的基石。

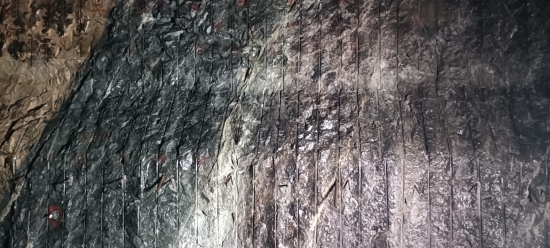

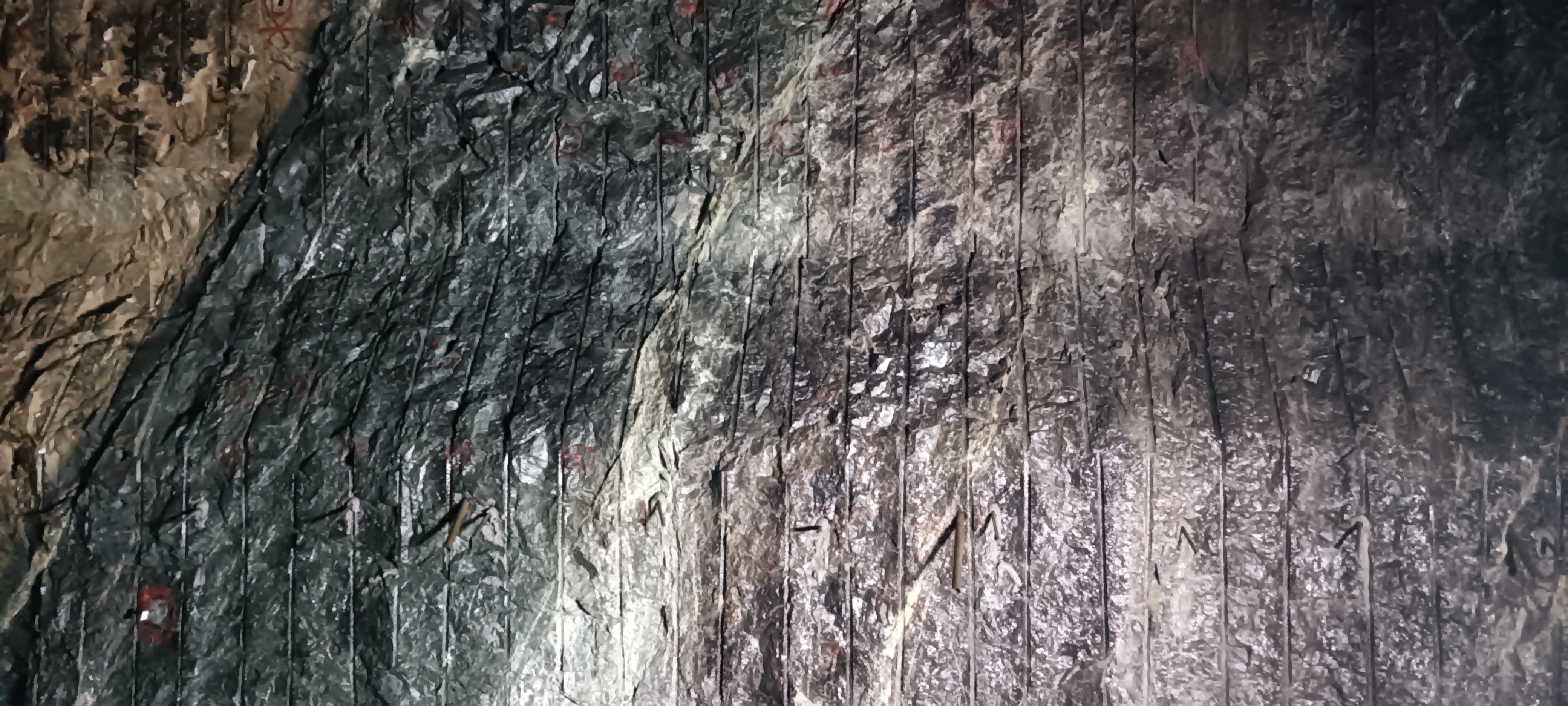

巖錨梁,作為電站地下廠房的核心結構,位于地下廠房的上下游邊墻位置,全長達157米,其混凝土澆筑工作被精細劃分為上下游各14倉,總計28倉。其中,兩側端頭每6.5米設一倉,共4倉,而中間部分則每12米設一倉,共22倉。其頂部寬度為1.95米,下口寬1.2米,高度達到2.6米。

為確保此次澆筑工作的順利進行,水電五局項目部精心策劃,周密部署。首先,在材料選擇上,項目部堅持高標準、嚴要求,選用了質量?jì)?yōu)良的天然河砂作為混凝土原料,并采用了標號C30W8F50的二級配混凝土進行隔倉澆筑,有效提升了混凝土的強度和耐久性。同時,施工條件的嚴格把控也是此次成功的關鍵。在地下廠房第二層開挖支護完成、第三層邊墻預裂完成以及巖梁錨桿施工并檢測合格后,項目部才正式啟動了巖錨梁及網架牛腿混凝土的澆筑工作。這一系列嚴謹的施工流程,為澆筑工作的順利進行提供了有力保障。此外,項目組還與業主、監理方展開了廣泛而緊密的溝通協作。通過細致入微的編制施工計劃,并圍繞“人員、設備、材料、設計、安全、質量”六大方面進行深入剖析與關鍵環節控制,項目組成功制定了一份全面而詳盡的施工方案。該方案的實施,不僅確保了施工工序的規范性和高效性,還極大地提升了施工質量和安全水平。
