來源:五公司作者:李才陽 時間:2024-08-12 字體:[ ]

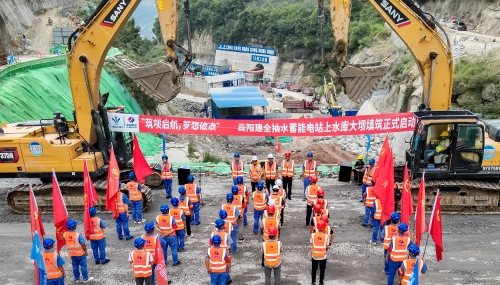

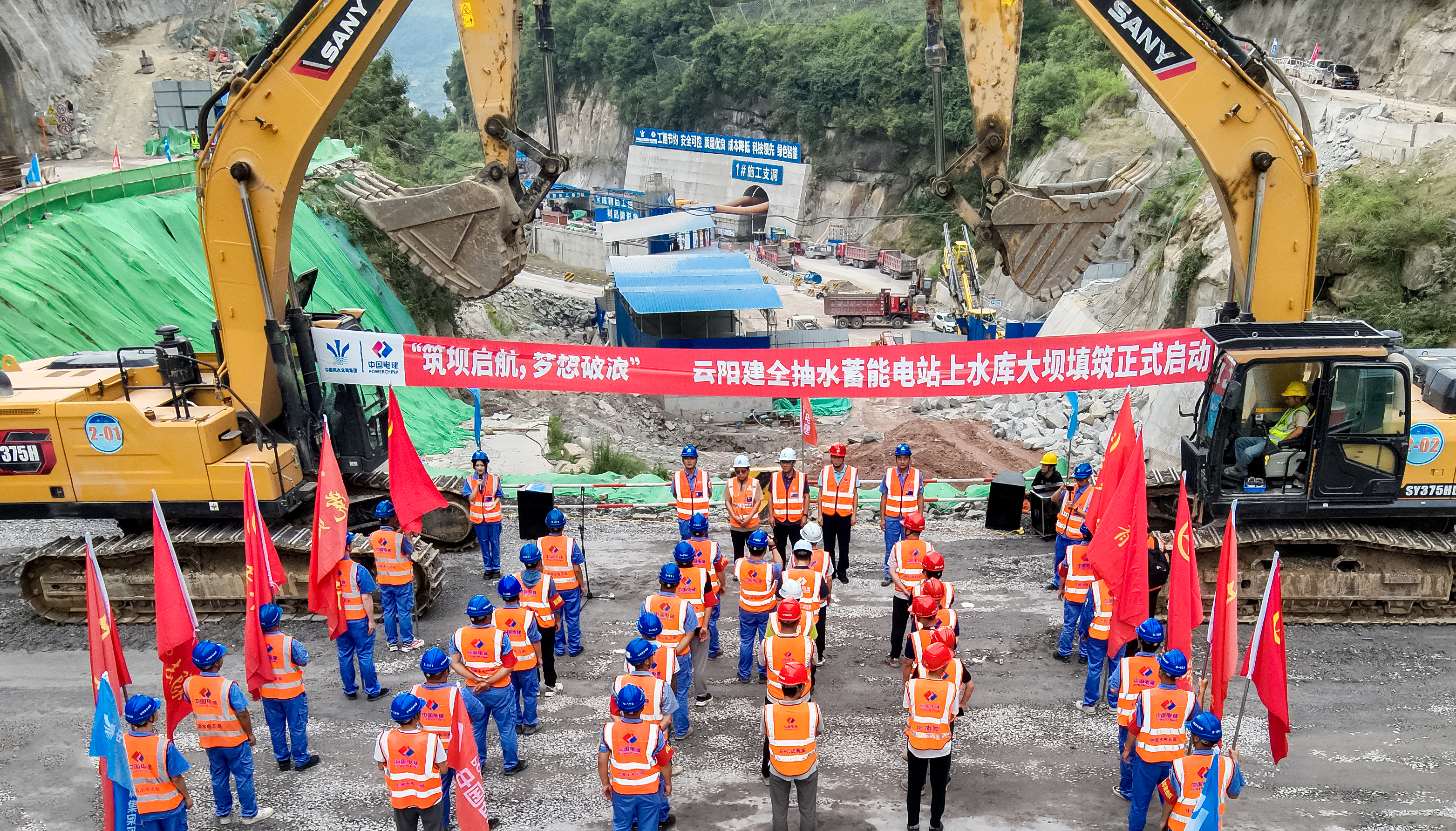

8月10日,由公司承建的云陽項目上水庫大壩首層排水料開始填筑,同時,引水系統斜井啟動施工,標志著大壩建設和引水系統施工紛紛取得階段性進展。

云陽建全抽水蓄能電站作為國家“十四五”重點開工項目和重慶市“十四五”規劃重點實施項目,總裝機容量120萬千瓦,項目建成后,預計每年可節約發電標煤量25.6萬噸,減少二氧化碳排放量63萬噸,承擔著重慶電網調峰、填谷、儲能、調頻、調相和緊急事故備用等任務,可有效緩解系統調峰矛盾,助推地方經濟社會(huì )高質量發展。

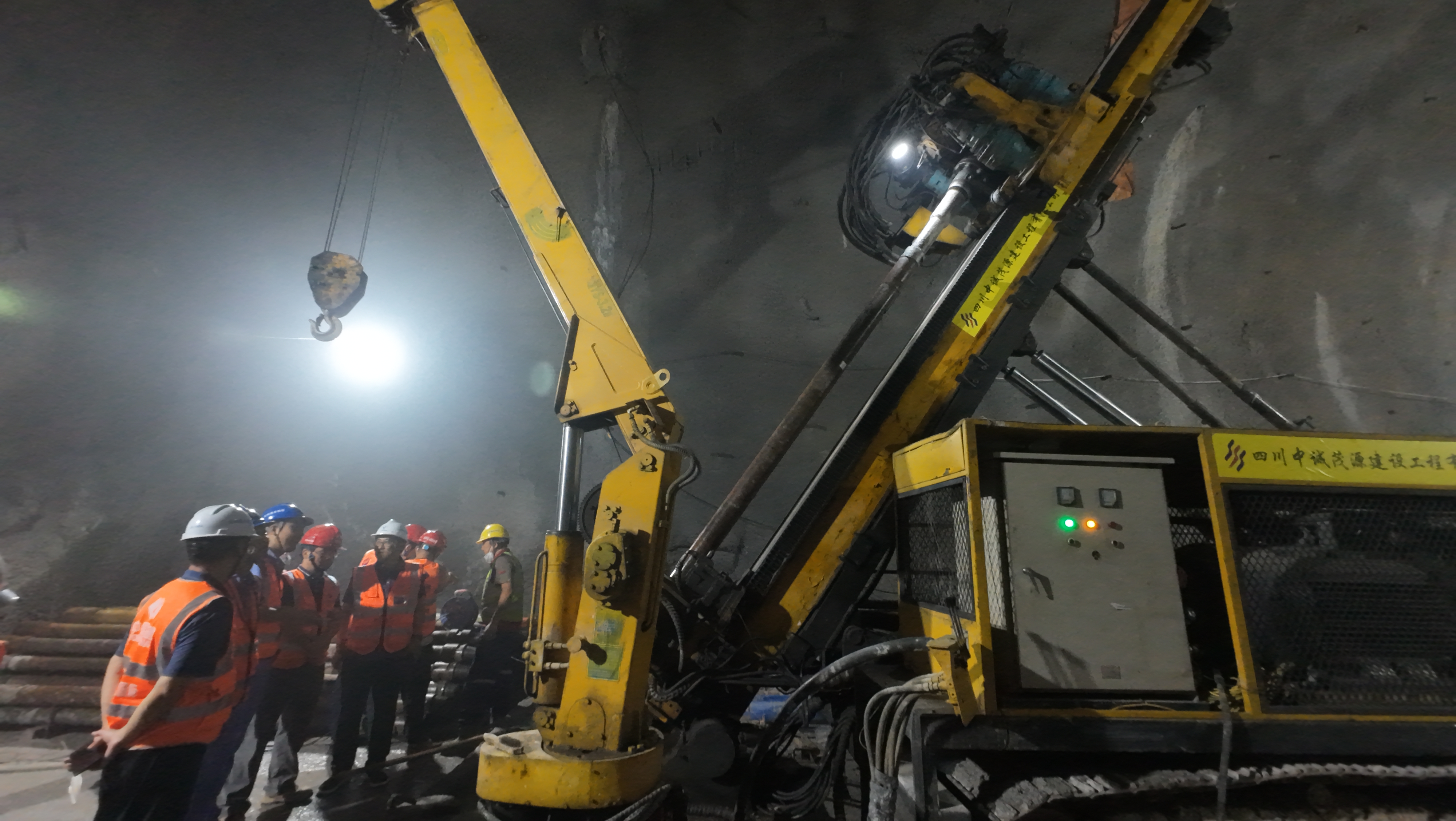

由公司承建的電站引水系統采用一洞兩機布置,立面采用“兩平洞+一級斜井”布置,設置上游調壓室。斜井段壓力鋼管采用地下埋藏式,由斜井上彎段、斜井直段和斜井下彎段組成,上、下彎段高差達266米,傾角55度。上水庫大壩采用混凝土面板堆石壩,壩頂高程685米,最大壩高99米(趾板處),壩頂長度372米,壩頂寬度8米,壩體總填筑量380.56萬立方米,主要分為墊層區、過渡區、排水區、堆石區、壩后填筑區等部分。

引水斜井為電站關鍵施工部位,是電站首臺機組能否如期發電的關鍵環節。在斜井上彎段技術性超挖完成后,云陽項目積極組織,對超長斜井上彎段施工場地經濟高效布置,充分考慮后期施工場地布置總體需求,事先考量工期廢水處置、材料堆存、設備運行廢氣、廢油等處置問題,嚴格遵循“方案先行、樣板引路、過程監督、嚴格驗評”的工作思路,通過優化風、水、電、道路等布置方案,著力推進項目提質增效。

另一方面,為確保大壩填筑高質量推進,項目根據上水庫大壩設計特點開展高面板堆石壩軟巖綠色筑壩關鍵技術研究,提前策劃、精細管控,不斷強化施工資源配置、優化施工組織,多次召開專家咨詢會(huì ),對陳家山料場開采、填筑有用料備存、碾壓試驗、施工技術方案、現場施工組織等進行了統籌策劃和精心安排,不斷完善、落實填筑前置條件。同時對項目及現場作業人員進行技術、質量培訓,全面學習掌握設計要求和相關規范標準,為后續大壩填筑質量提供有利保障。

建設期間,面對“7·11”暴雨導致的進場公路斷路,場內主要清基、填筑道路受損,河床壩基排水及清基難度增大等問題,項目部聞“汛”而動,全力以赴投入搶險救災工作,奮力搶通現場交通生命線,為大壩清基實現正式填筑不斷奮戰,受到了當地政府和業主的一致好評。

錨定打造“雙示范、一標桿”工程目標,后續,云陽項目將繼續堅持“實在、實干、實績”準則,進一步做好資源配置,充分發揮勞動競賽“比學趕幫超”效果,點面結合掀起施工熱潮,確保引水系統和大壩填筑多個作業面順利推進。
